Sonntag, 31. Mai 2015

Statusbericht Dämmarbeiten


Hier haben wir uns ein Gerüst im Treppenhaus gebaut, um auch dort zu dämmen und zu verkleiden.

Heute wurden alle Außenwände fertig und auch die Wohnzimmerdecke. Mein Vater hat auch fast überall Fermacellplatten angebracht, natürlich noch nicht überall, da ja noch Leitungen gelegt werden. Aber so kann von einer Seite auch die Dämmung rein. Ich bin froh, wenn wir diesen Schritt mit der Dämmung fertig haben, dies ist zwar der einfachste, aber eindeutig der unbequemste mit der juckenden Steinwolle :)

Morgen rufen wir dann unseren Berater an, wegen der Abnahme, da unser Bauleiter eh in Urlaub ist, müssen wir mal schauen. Fotos sollen ja ausreichen, er möchte nämlich nicht, das wir auf Ihn warten müssen. Allkauf möchte ja auch, dass wir schnell voran kommen. Es interessieren ja auch nur die Außenwände. Alles andere dient ja als Schallschutz.

Samstag, 30. Mai 2015

Post ean 50

Heute hatten wir Post von Ean 50. Dies ist die Firma, die uns den Blower Door Test durchführt.

Aber bis dahin muss noch allerhand erledigt werden, wie die Dampfbremse und der Estrich etc...

Aber so wissen wir jetzt, an wen wir uns wenden müssen, um früh genug einen Termin zu vereinbaren. Ohne Test keine KfW- Förderung.

Untermörteln der Wände/Perimeterdämmung Bodenplatte

Da das Haus auf den Montageplatten aufgebaut wird, muss dieser Zwischenraum an allen Wänden mit Quellmörtel aufgefüllt werden.

 Backe backe Kuchen :)
 Damit der Quellmörtel an der anderen Seite nicht rausquellt, drückt man am besten mit einer Latte da gegen.






 Von außen kommt eine Perimeterdämmung an die Bodenplatte. Diese ist nicht im Lieferumfang enthalten, kostet jetzt aber nicht die Welt. Diese ist auch sehr leicht zurechtzuschneiden. Mit einer Bitumendickschicht, wird sie dann in den Zwischenraum Bodenplatte und Haus reingedrückt...

Jetzt wird an den Fugen noch Perimeterschaum gesprüht und fertig :) Hier noch nicht zu sehen, da es geregnet hatte.

Später wird dieser Bereich ja mit Erde und Spritzschutz aufgefüllt und somit nicht mehr zu sehen sein.

Jetzt können wir auch von innen den Quellmörtel anbringen, ohne dass ein anderer die Latte von außen gegendrückt ;)

Dichtigkeitsprüfung Abwasserrohre


Heute gab es dann auch endlich mal die Dichtigkeitsüberprüfung der Abwasserrohre. Alles in Ordnung :)

Freitag, 29. Mai 2015

Umzug Teil 1 erledigt

Da heute der letzte Schultag war, habe ich unser Auto so voll wie möglich gepackt und bin mit meinen Kindern schon zu meinen Eltern gezogen.

Diese Woche lag ich auch noch flach dank einer Grippe, aber eine Mutter und eigentlich alleinerziehend darf nicht krank feiern ;)

Irgendwie habe ich trotzdem geschafft, die komplette Küche auszuräumen und wie neu zu putzen, mit den dazugehörigen Dachfenstern, die ich seit Weihnachten nicht mehr beachtet habe ;)

Jedenfalls können wir nächsten Freitag, wenn wir zusammen mit einem LKW hochfahren, nur noch alles einräumen. Es muss nur das Bett meines Sohnes auseinander gebaut werden, aber das ist ja in 5 min erledigt.

Die meisten Möbel hatte ich schon vor zwei Wochen auseinander gebaut und vom Sperrmüll abholen lassen. Beim runtertragen konnte mir abends doch mein Mann helfen, da er beruflich noch hier war. Haben zum Glück alles zeitlich geregelt bekommen. Das war mir doch zu viel bei den ganzen Treppen ;)

Jetzt graust es mir nur vor dem Wetter, es soll über 30 Grad werden und unsere Wohnung wird jetzt über eine Woche sich aufwärmen können, aber jammern hilft nichts, ich will dieses Teil endlich los werden und etwas über 30 Kartons und paar Möbeln müssen rüber.

Nach dem Umzug, werden wir noch ein Wochenende opfern müssen und die Bude nochmal weiss streichen, da weisse Wände in drei Jahren bei Katzen und Kindern doch leider etwas mitgenommen aussehen...leider findet man auch nie die selbe weisse Farbe...aber werden es trotzdem nur wandweise machen...Naja die Nachmieterin hatte ja selber noch gesagt, das die Farbe ja noch top aussieht ;) Bin bei der Abnahme gespannt, da unser Vermieter einer von der komplizierten Sorte ist (nett ausgedrückt)

Aber danach werden wir dieses Problem hoffentlich niewieder haben ;)

Donnerstag, 28. Mai 2015

Müllgefäße geordert

Da uns das mit den ganzen Müllsäcken zu blöd ist und wir in unserer Stadt nur die Restmülltonne bezahlen, habe ich heute unsere ganzen Tonnen bestellt. Eigentlich wollte ich vorerst nur Papier und Gelb, aber dies war leider nicht möglich.
Am 08.06.2015 werden die Tonnen ausgeliefert...

Zapf Garage Stelltermin

Gestern hatte ich versucht unseren Bauleiter bei Zapf zu erreichen, aber seine Mailbox sagte mir, dass er im Urlaub sei. Also in der Zentrale angerufen, hier war die zuständige leider auch nicht am Platz.

Heute morgen kam dann direkt der Rückruf. Ich wollte eigentlich nur hören, ob es stimmt mit unserer Garage, konnte mir das nämlich gar nicht vorstellen ;)

Natürlich stimmte das nicht ;) Hab der Frau gesagt, dass ich es eh vermutet habe und der Bauleiter bekommt wohl jetzt einen auf den Deckel... gut das er im Urlaub ist, denke er hatte ihn auch nötig, wenn man Sachen durcheinander bringt ;)

Da unsere Fassade im Juni kommen sollte, haben wir jetzt einen Stelltermin von Ende Juli. Sie ruft im Juni nochmal an und fragt nach, ob es auch dann dabei bleiben kann.

Hätten Sie zwar lieber eher, aber ohne feste Termine und genaues Wetter kann man nicht besser planen :(

Wenn es regnet kann man auch keine Fassade anbringen... aber die zwei Monate schaffen wir jetzt auch noch.

Dämmen, Untermörteln ...

Heute hat mein Mann erstmal 20 Kilo Folie zur Müllkippe gefahren. Machte 10 €.

Die 3-4 Säcke Müll vom Hausaufbau sind noch an der Baustelle ;) Aber mehr passte nicht in sein Auto. Ich werde mal versuchen, bei der Stadt anzurufen und Mülltonnen ordern. Vielleicht geht das schon.

Dann hat er unten im EG bis auf einen Meter alle Innenwände untermörtelt. Für den einen Meter hätte er einen neuen Sack aufmachen müssen, also machen wir den am Freitag zusammen mit den Außenwänden. Dann ist der Teil dran untermörtelt zu werden.

Heute wurde auch der HWR-Raum komplett fertig. Da die Leitungen dort wohl Aufputz gelegt werden, ging das ganz schnell. Es wurden nur die Teile aufgespart, wo noch die Löcher in die Fassade für die Be- und Entlüftungsanlage gebohrt werden müssen.

Und zwei weitere Zimmer oben wurden gedämmt...



So können wir bestimmt bald die Versorger informieren :) Am Wochenende wird wahrscheinlich auch schon unser Strom-/Zählerkasten gebracht...

Mittwoch, 27. Mai 2015

Heizungs-/Gas-Abnahme

Heute kam dann auch ein alter Bekannter (Selbständig in diesem Bereich) zur Baustelle um sich das mit der Heizung anzusehen.

Da wir alles selber machen und nur einen für die Abnahme suchen, ist dies leider immer was schwierig, es gab schon vorab viele Absagen. Er war auch mit der Aquatechnik vertraut und meinte zum Glück kein Problem. Er würde uns auch stundenweise einen Arbeiter stellen, der uns helfen würde, falls wir Probleme haben sollten...

Jetzt müssen wir uns nur noch entscheiden wer unser Estrich legt ;)

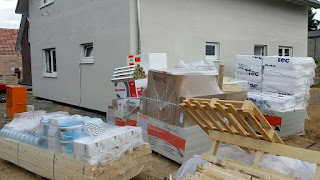

Ausbaupaket Teil 1 - 2. Lieferung

Heute um kurz vor 7:00 Uhr kam dann auch schon der LKW von Mobau. Gegen 9:00 h kam die Fa. Buderuns mit unserer Heizung. Mein Mann war bis ca. 11h alleine, dann kam wieder sein Vater und unser Schwager zur Hilfe ;)
Gegen 15h waren sie auch mit dem rein tragen fertig.

Mein Mann hat dann auch direkt mit dem dämmen weiter gemacht. Unten sind jetzt alle Außenwände komplett fertig und oben 2 Zimmer (Außenwände).

Mein Vater hatte abends dann noch die Hilfslattung an die Decken montiert.









Es ging alles gut ins Haus rein. Den Heizkessel, haben wir aber trotzdem zu meinen Eltern gefahren, so haben wir eindeutig mehr Platz zum arbeiten.

Dienstag, 26. Mai 2015

Ausbaupaket 1 - erste Lieferungen

Heute gegen halb 12 kamen dann endlich die LKW´S. Sogar ziemlich Zeit gleich. Einmal Knauf mit den Regipsplatten und Fa. Rockwool.

Leider nicht wie im Auftrag mit Vorankündigung...aber mein Mann hat mit seinem Vater morgens schon da gewartet. Der Schwager kam zeitgleich mit den LKW´s ;) perfektes Timing...Also zu dritt alles reintragen...gegen 16:45 Uhr waren sie ungefähr mit den 7,5 Tonnen Material fertig.











Wie man sieht war mein Mann schon fleißig. Sein Papa hat geholfen und später auch mein Papa...Gegen 20h ungefähr, waren die Außenwände im EG, bis auf die kleinen Stellen fertig. Er hat noch bis 22h weiter gemacht und bis auf paar Stellen alle fertig gemacht :))) Hoffentlich geht es weiter so schnell voran, dann brauch ich am Wochenende nicht mehr so viel dämmen ;)

Gerüst wird abgebaut

Mein Mann ist jetzt unter der Woche alleine an der Baustelle...Als er heute früh ankam staunte er nicht schlecht, als unangemeldet das Gerüst abgebaut wurde?!? Dabei hatten wir die Info, dass die Fassade doch gemacht werden sollte?

Nach einem Telefonat wurde schnell geklärt, dass dies eine Fehlinformation vom Mitarbeiter war. Sie wird jetz im Laufe des Junis gemacht. Mehr konnte man uns auch noch nicht sagen.

Leider waren die Mitarbeiter zu eifrig beim abbauen und haben unseren Gussdeckel vom Revisionsschacht kaputt gemacht :( von oben kam eine Eisenstange geflogen...

Aber ein Lob: Sie haben ihre Müllreste vom verputzen aufgesammelt :) Einer meiner Lieblingssprüche: Nur sprechenden Menschen kann geholfen werden :)


..noch gefällt mir mein Haus nicht..hoffe es ändert sich bald ;)

Sonntag, 24. Mai 2015

Kaution vom Standrohr endlich da...

Mittlerweile wurden auch endlich die 600 Euro Kaution zurück überwiesen. So sind wenigstens schon mal die Bereitstellungszinsen gedeckt 😅

Nanu? Wo sind, denn die Kommentare von Allkauf hin?

Die Tage ist mir aufgefallen, dass im Blog alle Kommentare, die seitens von allkauf geschrieben wurden,verschwunden sind. Komisch 😕

Freitag, 22. Mai 2015

Elektroplanung

Wir hatten ja schon vorab geplant, wo überall Steckdosen und Lichtschalter angebracht werden sollten, leider kam bei der ersten Begehung des Hauses die Ernüchterung...

Leider befinden sich an vielen Türrahmen an beiden Seiten mehrere Holzpfosten nebeneinander, da bleibt leider kein Platz für Leitungen zu legen. Allkauf wünscht zwar nicht, dass in den Holz gefräst wird, aber da passiert an den Stellen nichts an der Statik, also egal :) Es bleibt uns im Bad oben und unten leider gar nichts anderes übrig, oder wir verzichten auf Licht, ist eh völlig überbewertet :)))

Den äußeren Pfosten 6-7 cm nach links verschieben hätte uns echt geholfen...bei den anderen Zimmern können wir es zum Glück lösen, da da genug Platz ist, aber im Bad definitiv nicht ohne zu fräsen lösbar. Da auch direkt die Dusche dort geplant ist.

Egal wie, irgendwie wird es schon funktionieren, man muss halt flexibel bleiben ;) Zum Glück haben wir mehrere Fachmänner am Werk.

Hausaufbau in Bildern

 Der Kranfahrer steht auch langsam auf :)

 Hier schon mal die "Guten Morgen Ration" :)





















Es regnet :(












 Hier sieht man die Pferdeweide, die einfach mal mitgenutzt wird ;)




Hier sieht man die kaputte Fermacellplatte...




Die Ziegeln wurden teilweise schon auf dem Gerüst verteilt oder im Dachgeschoss gesetzt.







Natürlich haben wir auch die ganze Zeit unsere Kamera laufen lassen, aber das Video müssen wir noch fertig stellen. Wir hatten echt Glück, dass die Arbeiter sich überall so breit machen konnten und die LKW Fahrer sich am gegenüberliegenden Grundstück der Containerfirma wenden konnten. So wurde vieles erleichtert.

So sieht es verspachtelt aus:
