Freitag, 27. März 2015

Bodenplatte Teil 2

Heute waren die Arbeiter super pünktlich auf der Baustelle. Selbst der Betonmischer kam eine Stunde früher wie eingeplant. Hat also alles super gepasst.














Fertig ist dann die Bodenplatte. Am Dienstag wird dann die Verschalung abgemacht.

Nach Ostern werden wir dann alle Abwasserleitungen legen und das Streifenfundament für die Garage fertig stellen.

Jetzt warten wir dann mal auf unseren Bauleiter vom Allkauf, damit die Bodenplatte auch abgenommen werden kann. Aber haben ja jetzt Zeit bis unser Haus geliefert wird.

Desweiteren werden wir uns jetzt auch mal nach einen externen Bausachbeständigen umschauen, sicher ist sicher. Schließlich gehts hier um unser Eigenheim was mehrere Tausend Euro kostet.

Donnerstag, 26. März 2015

Anruf von Mobau! Fehler bei der Bemusterung!

Heute erhielt ich einen Anruf von unseren Verkaufsberater bei der Bemusterung.

Allkauf ist jetzt aufgefallen, dass unser Architekt zwei Heizungsverteilerschränke eingeplant hat. EG und DG. Allkauf liefert wohl immer nur einen Verteilerschrank, der zweite würde 146 € kosten.

Aber die Frage ist jetzt, warum kommt Allkauf da jetzt mit an? Durch die Pläne hat uns Allkauf schon von ganz allein die freistehende Wanne ausgemustert, die zweite Dusche (die sowieso bauseits erstellt werden sollte) etc. direkt aufgemuster. Die hätten doch direkt diesen Verteiler aufmustern können?!?

Oder warum plant der Architekt zwei, wenn allkauf eh nur einen anbietet?

Fragen über Fragen und keine Antworten :)))

Ein Anruf bei unserem Kundenberater in Simmern und die Frage klärte sich.

Es Handelt sich dabei ausschließlich um einen weiteren verschließbaren Revisionskasten, den man benötigt wenn man den EG-Verteiler nicht im HWR haben möchte. Aber da der uns im Schlafzimmer eh gestört hätte bleibt der im HWR wir ersparen uns den Kasten und alle sind glücklich.

Bodenplatte Tag 1

Heute um 7:30 Uhr konnte es dann los gehen. Gegen 14:30 Uhr waren sie dann auch fertig.






 Hier sieht man schön unsere Mehrspartenhauseinführung. Dafür sollten wir einen Haufen Sand besorgen, der nun immer noch da rum steht, weil der Boden sandig genug war. Haben ist wohl besser als brauchen! Aber dafür finden wir noch Verwendung ;)


Nach getaner Arbeit durfte dann unser lieber Elektriker kommen und den Erder messen und prüfen. Zum Glück mussten die Arbeiter nicht warten, da morgen der Beton erst gegossen wird. Gute Einteilung der Arbeiten ;)

Baustellengespräch einen Tag vor der Bodenplatte

Am Mittwoch hat mein Mann sich nochmal abends wegen unserer Mehrspartenhauseinführung vor Ort getroffen.

Seit letzter Woche wird überlegt wo genau sie denn nun hin solle, da wo sie jetzt eingeplant war, kämen die Rohre nicht komplett raus.

Wir haben die Stelle an der Aussenwand auch schon mit unseren Versorger abgesprochen und die meinten der Platz reich aus, aber Glatthaar meinte nein.

So oder so mussten wir auch kurzfristig die Verlängerungsschläuche bestellen, die zum Glück schnell nachgeliefert wurden (einen Tag vor dem verbauen). Leider haben wir die Mehrsparte erst am Wochenende von unseren befreundeten Elektriker bekommen und somit ist das Problem erst jetzt aufgefallen...

Jedenfalls nach langem hin und her wurde festgelegt, dass die Mehrsparte ruhig an der Innenwand bleiben kann! Da wir ja jetzt die Schläuche haben, würde es auch keine Probleme geben.

Warum nicht gleich so? Aber lieber jede Möglichkeit durchgehen und dann keine bösen Überraschungen erleben ;)

Baustrom/Toilette/Bauwasser

Gestern (Mittwoch) ist mein Mann extra schon ziemlich früh Richtung Bauort gefahren, damit wir für Donnerstag (heute) Bauwasser haben. Das Standrohr kann mal leider immer nur bis 14h am Wasserwerk abholen. Das ganze kostet uns 600 € Kaution und etwas über 1 € pro Tag.
Wir überlegen jetzt, ob es sich lohnt, es wieder zurück zu bringen, da das Haus erst in zwei Monaten gestellt wird. Allerdings bekommt man die Kaution wohl erst Wochen später nach Prüfung etc. zurück... und zwei Wochen bezahlt man minimum... aber da werden wir sehen...

Die Bautoilette wurde wohl am Dienstag ganz unspektakulär geliefert.

Jetzt unser Baustrom. Eigentlich war am Dienstag der Termin für den Zählereinbau am Baustromkasten. Aber nein! Der Typ hat unseren Elektriker wohl abgesagt und es auf Mittwoch früh verschoben. Und was meint ihr jetzt? Genau Mittwoch früh kam er auch nicht! Haben nach längeren hin und her, dann abgeklärt, dass der blöde Kasten dann wenigstens an der Baustelle angeschlossen wird und er solle Druck machen, da wir am anderen Tag den Strom brauchen...Nach mehreren Stunden bangen hieß es, dass unsere Elektriker persönlich den Zähler am anderen morgen um 8h abholen kann! Was denkt ihr jetzt? Ne natürlich gab es wieder Probleme und der Zähler kam zwei Stunden später an der Baustelle an, als abgesprochen. Zum Glück konnten die Bodenplattenbauer noch andere arbeiten erledigen, dass sie nicht so viel Leerraum haben.
Aber Ende gut alles gut!!! Unser Elektriker hat mir echt alle Nerven die letzte Woche geraubt, mit der Mehrspartenhauseinführung gab es ja auch noch Probleme, die wir selber gelöst haben. Da stellte sich heraus, dass wir Verlängerungsschläuche brauchen, er meinte die Lieferzeit dauert 2 Wochen. Naja haben selber dort angerufen und siehe da, sie wurden gott sei dank nach zwei Tage geliefert. Pünktlich zum verbauen!

Wir wissen schon, warum wir lieber alles selber machen!


Termin für die Hausaufstellung steht!

Gestern morgen habe ich im Internet unseren Statusbericht abgefragt und siehe da, am 20.05.2015 wird unser Haus geliefert. Allkauf hat zur Zeit echt lange Lieferzeiten.

Natürlich hätte alles mindestens 4 Wochen eher gestellt werden können, wenn die ganzen Unannehmlichkeiten nicht statt gefunden hätten. Allerdings haben wir aber auch mehr als schnell unsere Baugenehmigung erhalten, bzw. erst nach dem man zwei Wochen brauchte um Fenster zu ändern :)

Aber jetzt muss ich nur noch versuchen positiv zu denken, dann kann ich mich vielleicht irgendwann mal freuen, dass wir endlich einen Termin haben.


Dienstag, 24. März 2015

Böse Tiefbaufirma

Gestern bekamen wir eine Sms von unserem Freund mit solchen schönen Fotos:
 Hier ist die Tiefbaufirma unseres Nachbarn einfach über unseren schönen Haufen Sand gefahren!!! Dieser sollten wir für die Fa. Glatthaar besorgen!

 Hier fahren die einfach mit dem Radlader über unseren Kies für die Terasse. Diese war jetzt mal verdichtet!!!

Die konnten froh sein, dass wir nicht vor Ort waren, wie dreist ist das bitte? Unsere Nachbarn haben es selbst erst abends gesehen und sofort mit der Firma Rücksprache gehalten. Die bringen es wohl wieder in Ordnung! Was ja wohl das mindeste ist! Unfähige Firma, wie kann man über einen Sandhaufen und über ein verdichtetes Grundstück fahren??? Dabei hätten die 1 m vorbei fahren können. Aber nein! Bin mal gespannt was noch für Überraschungen anstehen...


Sonntag, 22. März 2015

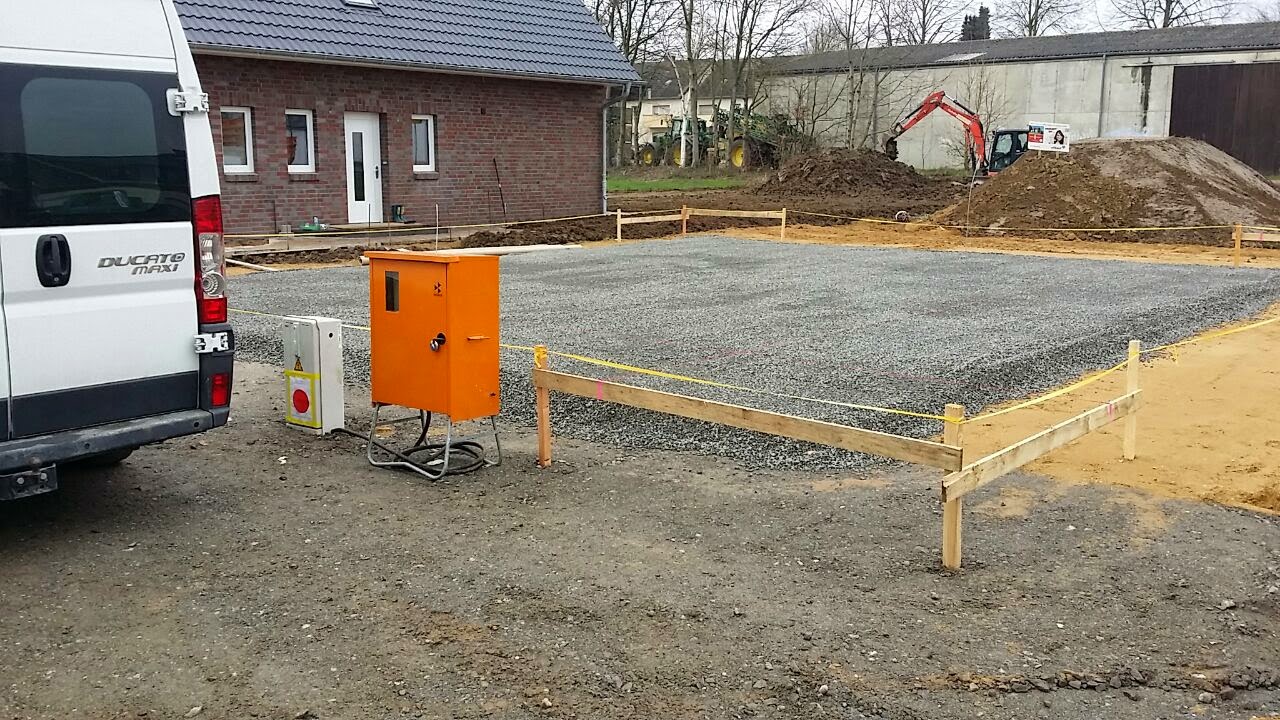

Die Sauberkeitsschicht aus Schotter

Am Samstag kam dann endlich mein guter Freund mit dem Bagger und den letzten Tonnen Steinen für unser Grundstück. Er ist übrigends amtierender Weltmeister im Baggern ;)







 Und hier ist es endlich fertig:





Jetzt ist uns nur noch aufgefallen, dass unsere Nachbarn viel tiefer liegen, als wir ;) Bin mal gespannt, was sich dort ergibt. Wir sind aufjedenfall richtig. Wir haben den Vermesser beauftragt, an der gegenüberliegenden Straßenlaterne den Bezugspunkt zu markieren. Daran haben wir uns gehalten.

Fundamenterder

Am Freitag sind wir dann auch endlich mal zum Grundstück gefahren. Da am Samstag die Sauberkeitsschicht gelegt werden sollte, musste vorher noch der Fundamenterder gelegt werden.

Es ist gar nicht so einfach, bei den verdichteten Boden einen Graben zu buddeln ;) Aber ich durfte zum Glück nur zu schauen ;)







Bestätigung der Treppe endlich da!

Am Wochenende kam endlich die Auftragsbestätigung der Treppe unterschrieben zurück. Dies war auch wieder ein langer Weg. Wir haben nämlich über eine Woche auf die Anlage zum Hausvertrag gewartet. Laut unserer Frau Frank, war sie am 10.03. von der Zentrale zu uns geschickt worden. Aber irgendwie hat sie nie den Weg zu uns gefunden ;) Jedenfalls bis jetzt nicht. Aber zum Glück hat uns Frau Frank es uns per Mail zugesendet, so dass wir sie unterschrieben wieder zuück nach Allkauf senden konnten. Jetzt ist auch dieser Part schriftlich abgesegnet.

Ende gut alles gut!

Donnerstag, 19. März 2015

Dienstag, 17. März 2015

Bemusterung Küche

Heute hatten wir endlich den heiß ersehnten Termin zur Küchen Bemusterung.

Leider war er für mich nicht so toll, da ich einfach nicht das gefunden hatte was ich wollte. Ich hätte gerne die Farbe der Arbeitsplatte als Korpus gehabt, oder alternativ den Korpus in Schrankfarbe, aber irgendwie war das bei meiner Auswahl nicht möglich. Da wir auch in einer Preisklasse bleiben wollten, war es für mich noch schwieriger. Die Auswahl die wir nun getroffen haben, war nicht gerade mein Favorit, aber meine Auswahl gehörte zu den teuersten Auswahlmöglichkeiten und fiel dadurch ersteinmal weg. Letzendlich hätte ich selbst Hochglanz besser gefunden als unsere Auswahl aber meinem Mann gefällt es und ich werde mich damit arrangieren. Es ist somit genau das Problem aufgetaucht, welches wir schon zu Hause hatten, keine Farbeinigung. Fakt ist aus einer gewünschten hellen Küche mit dunkleren Arbeitsplatte, ist jetzt eine halbdunkle mit dunklerer Arbeitsplatte geworden. Ich finde die Küche zwar schön, aber habe Angst, dass es mit unseren schwarzen Fliesen zu dunkel ist. Der einzige Trost ist, dass wir massig Platz haben und zusätzlich noch eine Theke eingebaut wurde.

Die Auswahl ist jedenfalls riesig, was wahrscheinlich mein Problem war ;)

Wir haben jetzt alle Elektrogeräte ausgemustert. Kühlschrank und Spülmaschine haben wir und den Einbauherd mit Tür konnten sie uns nicht anbieten. Er war selber erstaunt, dass er keinen gefunden hatte. Aber ich finde die Klappen in Augenhöhe unpraktisch.

Mein Mann hat auch seinen Wunschwasserhahn mit einer Brause nicht gefunden, also auch raus.
Die Dunstabzugshaube sowie das Ceranfeld haben wir jetzt auch rausgenommen, weil es wohl vom Gesamtangebot besser ist wenn wir alle Elektrogeräte rausnehmen.
Noch dazu war auch bei der Dunstabzugshaube nicht die passende dabei, also eine in der passenden Größe zum passenden Preis ;).

Als Eye Catcher haben wir noch eine Motiv-Nischenrückwand aufgemustert und natürlich Schränke mit Auszug, Apothekerschrank etc.

Wir kommen auf eine Zuzahlung von 1.584 €. Insgesamt hatten wir 2.000 € geplant.

Unsere Planung:



 Hier ein Foto unserer Farbwahl der Fronten "Kaschmir grau"



Hier unsere Küche in 3D



...und hier unser Eye Catcher





Erdarbeiten Update

Leider hab ich kein aktuelles Foto bekommen, aber so sah es gegen 15h aus:


Noch kann ich mir so rein gar nicht vorstellen, dass da mal ein Haus stehen soll, was noch dazu unser ist.

Montag, 16. März 2015

Termin Bodenplatte

Am 26. und am 27. 03. wird unsere Bodenplatte gegossen.

Wir sind mal gespannt, ob bis dahin alles reibungslos verläuft.

Der Erdaushub

Heute wurde endlich angefangen :)




 Hier sieht man von hinten, wie der Bagger anfängt.
 Hier das Ergebnis der Arbeit :)





Und das alles wird morgen darauf verteilt:



Wir sind gespannt wie es morgen aussieht ;)

Sonntag, 15. März 2015

Dixi bestellt!

Der nächste Punkt ist abgehakt, heute haben wir auch die Bestellung für die Toilette gefaxt. Am 25.03.2015 wird sie jetzt geliefert!

Post vom Finanzamt

Am Freitag erhielten wir mal wieder Post vom Finanzamt, das erfreuliche, sie wollen mal kein Geld :)

Dies war nur der vorläufige Bescheid für die Festsetzung des Grundsteuermessbetrags. Hier blicke ich zwar nicht durch, aber unser Steuermessbetrag liegt bei 12,00 €.

Freitag, 13. März 2015

Termin Erdarbeiten steht endlich fest!

Heute morgen, hat erstmal Glatthaar Druck gemacht, das er jetzt genaue Daten braucht. Dabei habe ich ihn die Tage angerufen und gesagt, das der Bagger eventuell Freitag kommt, aber ansonsten Montag! Kann den Mann ja verstehen, aber es liegt ja nun mal nicht an uns!!! Sonst würden wir schon im Haus wohnen :)))

Jedenfalls nach mehrmaligen Telefonieren steht es jetzt fest, dass am Montag den 16.03., der Erdaushub gemacht wird, am 17.03. wird der Kies geschüttet und am 18.03. wird der Lastplattendruckversuch, sowie die Feinabsteckung gemacht. Donnerstag oder Freitag, werden wir dann den Erder verlegen und am Samstag kommt dann die letzte Schotterschicht drauf und dann kann die Fa. Glatthaar prüfen, ob auch alles nach Plan gemacht wurde. KW 14 kommt dann die Bodenplatte.

Warum kann es jetzt nicht immer so glatt laufen wie heute, fast alle hatten Termine frei und alles lief glatt. Ich muss jetzt nur noch meinen Elektriker erreichen, aber er wusste schon Bescheid, dass er nächste Woche alles machen kann.

Jetzt bin ich auch froh, dass wir uns die Anschlusssäule und den Baustromkasten gekauft haben, so haben wir einiges an Miete gespart.

Jetzt noch Bautoilette für die Fa. Glatthaar bestellen, auch wenn ich das eigentlich nicht einseh, da es ja noch dauert, bis das Haus geliefert wird. So steht sie da ziemlich lange unbenutzt rum und wir zahlen, dafür...

Die Tiefbaufirma ist da besser, die brauchen für 2 Tage keine Toilette, die gehen hinterm Bagger ;))

Am Wochenende bringt mein Vater dann auch mal unser Bauschild zur Baustelle.

Jetzt fehlt nur noch unser Termin für die Hausaufstellung!




Dienstag, 10. März 2015

Wir dürfen ganz offiziell anfangen

Seit Montag haben wir auch endlich grünes Licht vom Bauamt bekommen, jetzt heißt es nur noch auf einen freien Bagger warten. Ende der Woche sollte einer frei werden...

Dann kann ich endlich Termine vereinbaren für :


- den Elektriker für Baustromkasten anschließen und Fundamenterder verlegen
- den Lastplattendruckversuch
- Firma Glatthaar
- Dixi Toilette

Das Standrohr müssen wir dann auch noch abholen...
Hoffe es geht jetzt alles ganz schnell ;)

Samstag, 7. März 2015

Das Sorgenkind Treppe

Heute gab es nun auch den lang ersehnten Anruf bezüglich der Treppe.

Folgender Sachstand:

Die Treppe in Buche wird in absehbarer Zeit, mit verschiedenen Farben, bei Mobau Wirtz zu bemustern sein.

Da es bei uns jedoch einige Ungereimtheiten bezüglich der Treppe und den gemachten Versprechungen gab, dürfen wir sie nun jetzt schon aufmustern....Kostenfaktor 500€ ...

Ist zwar nicht mein Verständis von "Standard", aber da ich bereits Kontakt zu Treppenbau Schön hatte, was übrigens der Treppenbauer der DFH GmbH ist, weiß ich, dass die Farbgestaltung eigentlich 700€ kosten würde.

Von daher ist das für mich akzeptabel. Nun soll ich mich noch mit Mobau Wirtz in Verbindung setzen, damit das alles eingetütet wird. Letzendlich bin ich mal gespannt, in wie weit man sich auf die Aussagen von Herrn Karisch nun verlassen kann, der dass mit den zuständigen Stellen in der DFH GmbH geregelt hat...

Achja hier kommt nochmal ein Bild unserer ausgesuchten Treppenfarbe:

Wir wollen gern unsere Treppe in Farbe 7045 haben, also das dunklere. Die Holzmaserung bleibt aber erhalten. Dies erkennt man leider nicht auf den Farbmustern.

Mittwoch, 4. März 2015

Firma Glatthaar drängelt

Heute bekamen wir auch einen Anruf von der Fa. Glatthaar. Die bekommen wohl Druck von Allkauf und möchten endlich mit der Bodenplatte beginnen?!?

Hallo geht´s noch? Schließlich hängt es ja mit Allkauf zusammen, dass wir noch nicht anfangen dürfen.

Auskunft über die bergbaulichen Verhältnisse (RWE)

Da wir in einem Braunkohlerevier bauen, hat uns unser Bauamt empfohlen, beim Bergamt in Dortmund nachzufragen, ob besondere Merkmale zu beachten sind. Vorab hatte das Bauamt es auch schon an der entsprechenden Abteilung beim RWE weitergeleitet. Diese Frau hatte ich auch nach zwei Wochen irgendwie nie telefonisch erreicht. Kein AB oder sonstiges... dank Google habe ich eine Email Adresse gefunden und nochmal nachgehakt. Paar Tage später kam auch die Antwort per Email. Laut RWE müssen wir keine zusätzlichen Maßnahmen durchführen.

Kurze Erläuterungen:
RWE pumpt das Grundwasser für den Braunkohlebergbau ab. Nach Beendigung der bergbaulichen Sümpfungsmaßnahmen ist ein Grundwasseranstieg wieder zu erwarten. Sowohl bei der Absenkung als auch bei einem späteren Anstieg sind hierdurch bedingte Bodenbewegungen möglich. Diese können bei bestimmten geologischen Situationen zu Schäden am Haus führen.

Jetzt zum Bergamt, diese Auskunft kostet uns übrigens 15 €, dabei kam eigentlich nur raus, dass unser Grundstück in dem Bereich des RWE´s liegt und ich bitte da nochmal nachforschen sollte. Desweiteren weisten sie daraufhin, dass früher untertägig Mergel abgebaut worde. Hierzu sollte ich mich aber an einem hiesigen Ingenieur wenden.

Dies werden wir aber auslassen.

EnEV Nachweis und Statik

Gestern war schon der neu berechnete EnEV-Nachweis im Briefkasten. Heute morgen dann endlich auch die Statik (mal eben über 190 Seiten). Habe es mir sogar durchgeblättert, gelesen wäre gelogen, aber hauptsache da Stand was von Nachweis Tragfähigkeit...der Rest braucht mich nicht zu interessieren. Ob das Amt dies wirklich zu 100 % durchliest?

Bin dann auch gleich zur Post und habe es zum Bauamt weitergeschickt.

Ich hoffe es jedenfalls, dass wir jetzt endlich anfangen können, da Glatthaar und unser Tiefbauer schon in den Startlöchern stehen.

Morgen sollte es eigentlich bei unserer Bearbeiterin beim Bauamt vorliegen. Also Daumen drücken!

Baustrom


Seit Dienstag haben wir auch Baustrom auf unserem Grundstück. Eigentlich wollten wir noch gar nicht, da er jetzt etwas im Weg steht, aber da die Fa. Westnetz unsere neuen Nachbarn ans Stromnetz angeschlossen haben, wollten sie gerne unsere Anschlusssäule direkt mitanschließen. Bevor wir sonst wochenlang warten müssen, bis die dann wieder Zeit haben, stimmten wir zu. Mein Vater hat extra eine Stelle ausgemessen, wo er nicht stören sollte, da er sonst mitten drin gestanden hätte. Aber trotz Pflock an der Stelle, haben sie ihn etwas versetzt hingestellt. So oder so, irgendwie muss es gehen.
Ich hoffe jetzt bis Freitag auf die Freigabe vom Bauamt, dann kann es endlich losgehen :) und wehe die haben noch was zu meckern.
